三接預算規避立院審查?中油澄清:均依程序辦理

2025/11/17 20:45(11/17 20:58 更新)
請同意我們的隱私權規範,才能啟用聽新聞的功能。

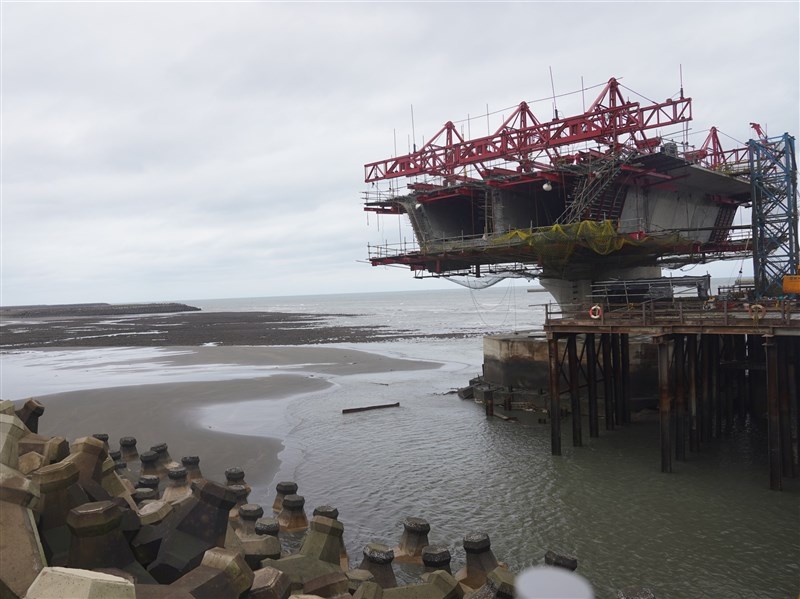

圖為第三座天然氣接收站外推工程。(中央社檔案照片)
圖為第三座天然氣接收站外推工程。(中央社檔案照片)
請同意我們的隱私權規範,才能啟用聽新聞的功能。

(中央社記者曾智怡台北17日電)媒體報導立委質疑三接工程總預算增加並未提報立法院,中油澄清,依據行政院110年5月3日宣布「三接外推方案」辦理三接第3次計畫修正並調增投資總額為新台幣965億餘元及展延工期,後經行政院111年3月21日函復秉撙節原則辦理。

中油據此調整分年預算編列,核定增加的305億元分配於113至118年度,均依相關預算程序辦理,並無規避審查情事。

中油透過新聞稿說明,110年5月3日行政院宣布「三接外推方案」,中油據此辦理第3次計畫修正,投資總額由660億餘元調增為965億餘元,並展延工期至118年12月。

中油表示,隨後經重新調整分年預算編列,所報的分年預算105年度至112年度均無變動;核定增加的305億元是分配於113年度至118年度的分年預算。

另111年度實際動支120.29億元,未超過原報立法院核定的111年度預算120.29億元。修正計畫增加的305億元亦於中油112年預算書表達,送立法院審議,均依相關預算程序辦理。

中油強調,依據預算法相關規定「年度預算應於會計年度開始1個月前由立法院議決,並於會計年度開始15日前由總統公布之」,但中油105至113年度的預算皆至下1年度方審查通過。

中油補充,為避免國家重大工程計畫延宕,經立法院審查通過重大工程計畫,中油是依據總預算附屬單位預算執行要點規定,於辦理計畫修正並調整預算,報行政院核准依程序辦理。(編輯:潘羿菁)1141117
