完成環島電網最後一哩路 台電盼推動「蘇花安」共構

2026/1/21 13:19(1/21 13:51 更新)
請同意我們的隱私權規範,才能啟用聽新聞的功能。

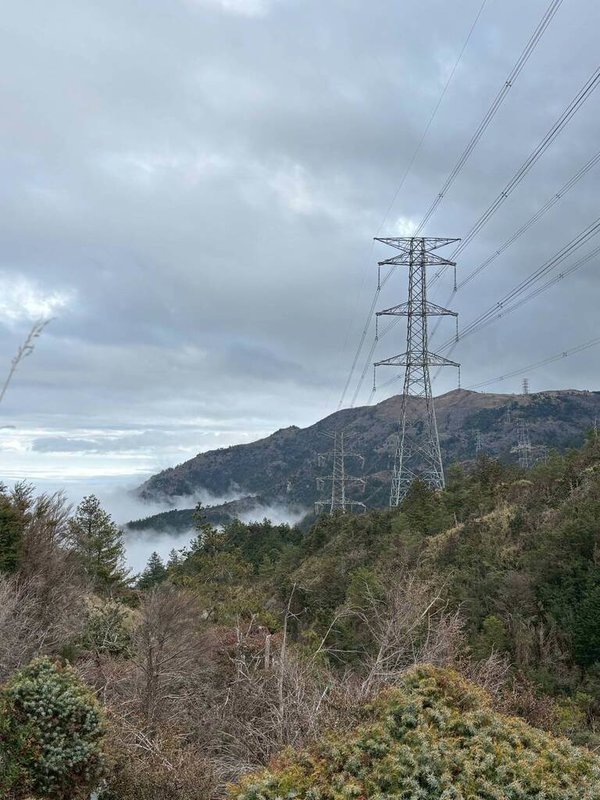

目前花蓮地區供電以橫貫中央山脈的「新東西線」高壓輸電線路為主,若能推動「蘇花安」電網共構,將提升花東電網韌性。圖為新東西線。(台電提供)中央社記者曾智怡傳真 115年1月21日
目前花蓮地區供電以橫貫中央山脈的「新東西線」高壓輸電線路為主,若能推動「蘇花安」電網共構,將提升花東電網韌性。圖為新東西線。(台電提供)中央社記者曾智怡傳真 115年1月21日

(中央社記者曾智怡台北21日電)東部地區長年面臨地理環境條件限制,導致電網建設困難。台電今天表示,正積極研議與交通部合作,將電網納入蘇花公路安全提升計畫(蘇花安)共構設計,新增一段161kV特高壓線路,完成環島電網最後一哩路,提升東部電網韌性。

台電目前除了透過「新東西線」進行東西電力融通,為強化東部電網因應極端氣候的韌性,積極推動環島電網串連,但目前花蓮和平以南因地形與環境條件限制,最後48公里尚未完整銜接。

台電董事長曾文生受訪不諱言,在山裡建電網、電纜最關鍵在於道路,若無施工、修護道路,其實很難開發,當年新東西線即是因有既設道路丹大林道,才得以完成建設。

花蓮地區供電以橫貫中央山脈的「新東西線」345kV高壓輸電線路為主,新東西線途經崇山峻嶺,施工與維護工作須高度依賴丹大林道等既設聯外道路。該工程能順利完成並穩定運轉,關鍵在於台電與農業部林業及自然保育署(林保署)的緊密協作,共同投入道路修繕與維護,成功整合道路與電網維護工作。

曾文生說,台灣要構成環島電網,最難做的正是蘇花這段,因會經過太魯閣國家公園,因此必須找到可依附建設,正積極和交通部溝通,將電網納入蘇花安共構,完成環島電網最後一哩路。

台電補充,過去曾規劃「和工~鳳林」輸電線計畫,但因行經太魯閣國家公園、且當地山勢陡峭,難以尋得適當地點建設電塔。

曾文生提到,兩年前便透過工程會協助,和交通部達成共識,未來橋樑設計時,若能把電網重量納入載重規劃,並留下一定空間便於維護,台電電網就能和橋樑一起渡河,將加快電網建設速度,並對國家建設總成本更節約,甚至從未來都市計畫建設角度來看,有更多共同管溝,就能提高電網建設維護效率,有利都更、新都會區規劃。

google news透過 Google News追蹤中央社

台電副總經理劉建勳指出,藉由與「蘇花安」共構契機,台電便可在須環評或原住民保留地建設電網,不僅能降低工程費,也能減少電網運作後管路意外發生,增加整體國土規劃效益;至於何時完成,他說,配合蘇花安工程,工期確定後,台電就會一起合作。

台電也感謝行政院政務委員陳金德特別召開跨部會會議研商,盼藉由跨部會共同合作,促成蘇花安工程結合電網規劃,提升花東電網韌性。(編輯:楊凱翔)1150121
